驶入项目建设“快车道”
形成日新月异“新场面”
建证行业精品“好口碑”
污水从中过
清水始出来
陕西省作为黄河流域支流最为密集的地区
主要包括渭河、窟野河、无定河
洛河、延河五大支流
支流域内水生态改善与水资源高效利用
与人居、经济、社会发展息息相关
今天,小编与您一起走进
由集团七公司建设的
十里铺污水处理厂准IV提标改造EPC工程
探索“河清景美”背后的“秘密”

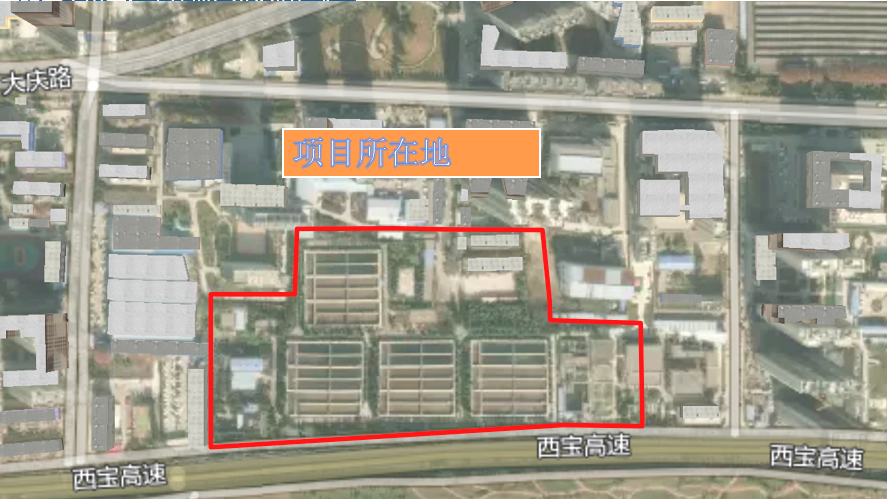

1 项目位置图
该项目位于宝鸡市区东部十里铺
地处渭河北岸,宝鸡市工业学校东侧
北邻宝虢公路,南邻西宝高速公路延伸段
作为宝鸡辖区最大
历史最久的污水处理厂之一
该厂主要承接了宝鸡市经二路片区、西关片区
电子街片区、宝平路片区、上马营片区
及大庆路片区的生活污水处理工作
日处理能力为120000m³/天

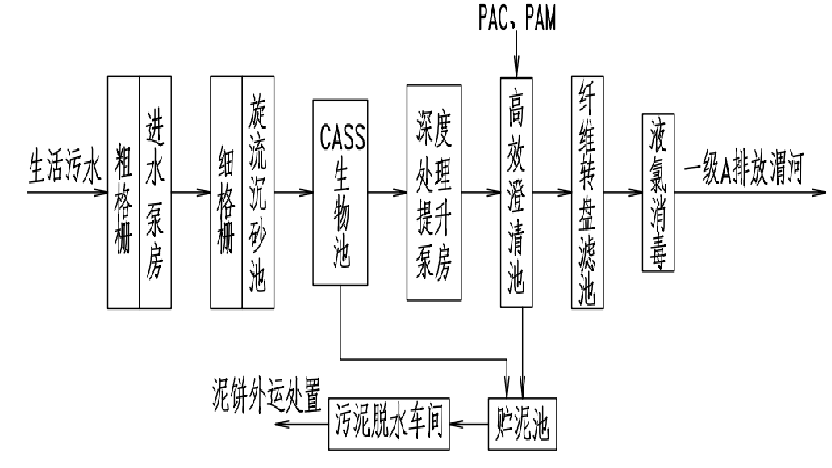

原处理工艺

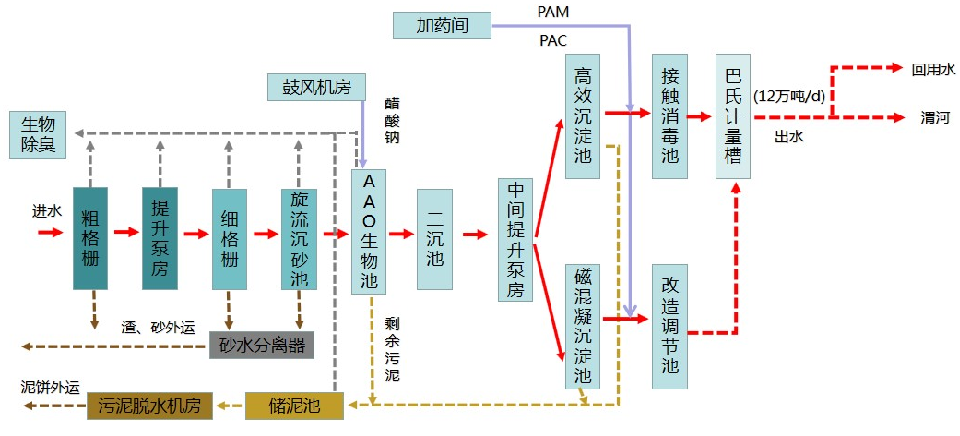

提标改造后处理工艺
改造后的污水处理单元将采用多级AO工艺
强化脱氮除磷
使出水水质达准IV类标准
即水处理中COD、TN、TP、SS的最低去除率
分别要求达到
94.00%、70.00%、95.71%、97.50%
排出尾水直接流入渭河

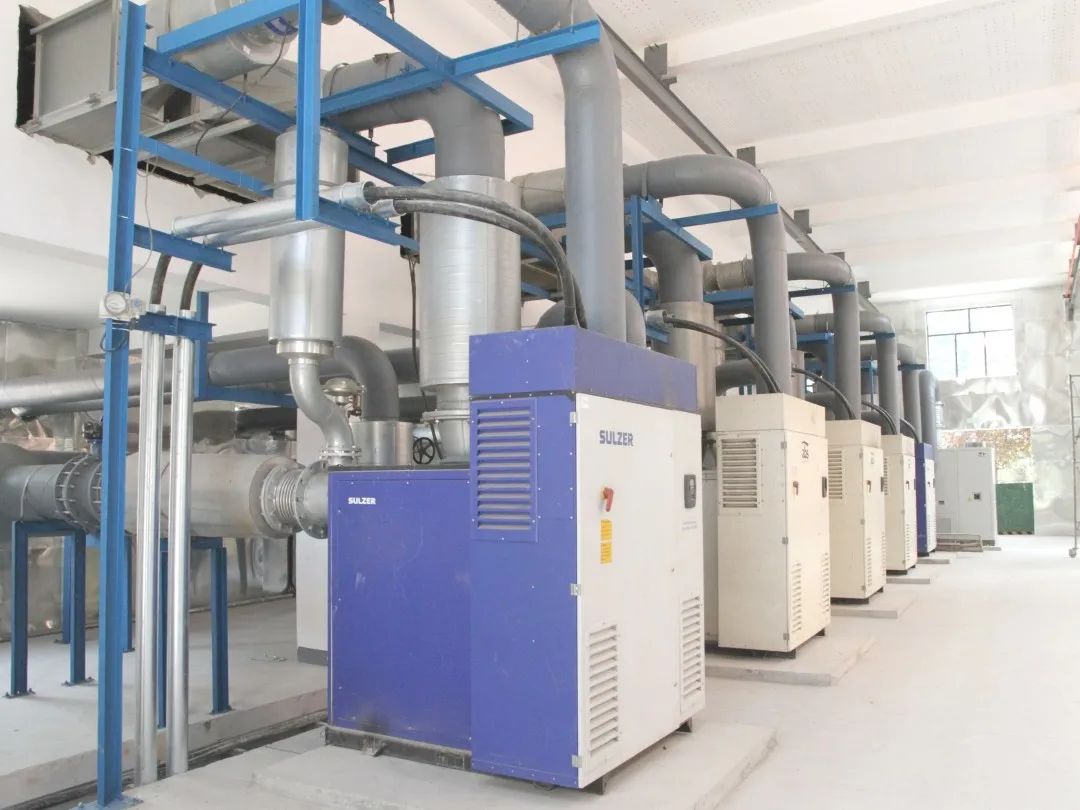

1 磁悬浮鼓风机
磁悬浮鼓风机作为
厂区24小时不停歇运转的核心设备
6台机器交替向生物池进行曝气
为生物池中的微生物供氧
从而达到除污和防止池底污泥板结的目的

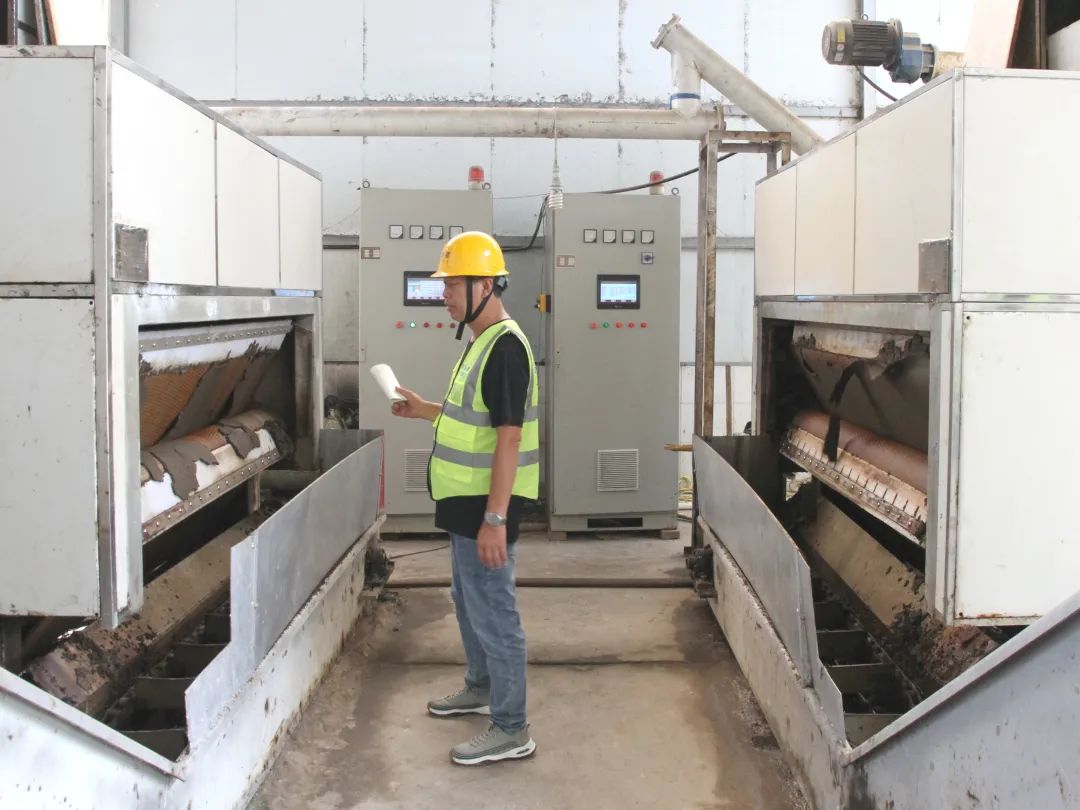

1 污泥处理
项目部为减小对现有污泥处理系统的改造
经综合比选后,决定采用污泥浓缩脱水一体机
确保实现出厂污泥含水率小于60%的要求
同时,在厂区预处理及污泥处理区域
设有完备的除臭装置
能够有效收集加盖密封的构筑物散发的臭气
厂区废气排放将达到
《城镇污水处理厂污染物排放标准》
(GB18918—2002)
中大气污染物排放标准的二级标准

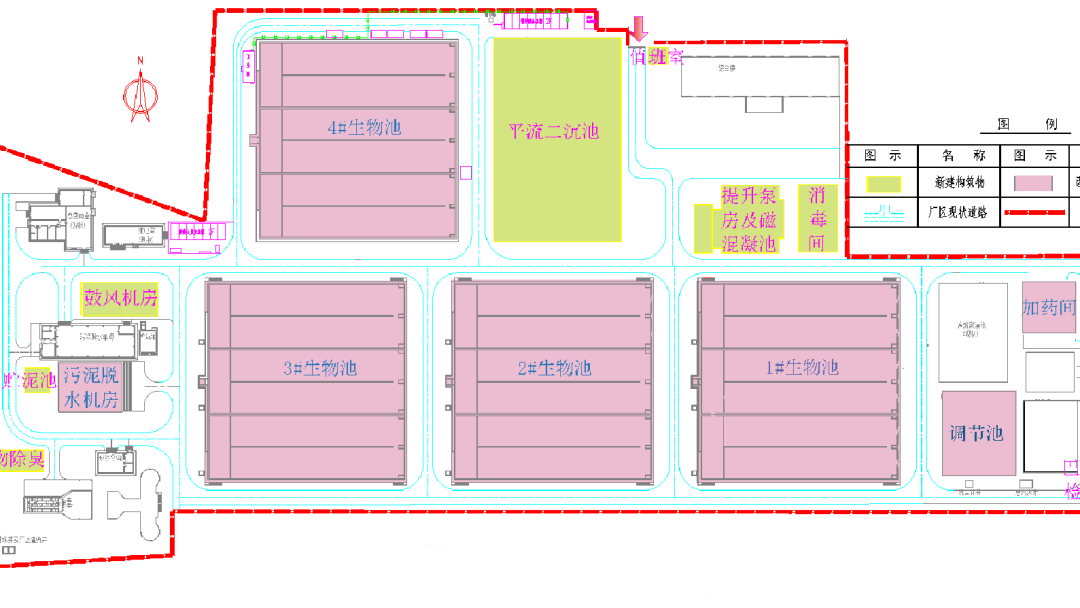

1 新建 改建 构筑物分布图
该项目属于提标改造工程
建设内容包含新建工程
改造工程及配套设施
具体为改造CASS生物池4座、接触消毒池1座
改造加药间、调节池及污脱机房
新建双层平流沉淀池、磁混凝沉淀池
巴氏计量槽、鼓风机房、在线监测用房
消毒间、储泥池及生物除臭滤池
配套供配电系统、自控系统
附属工程、绿化、道路、管线、照明等

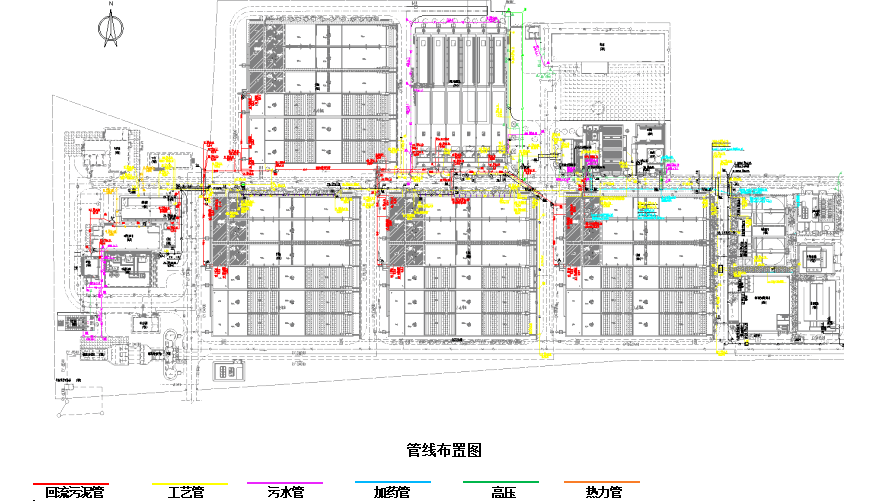

1 管线布置图
由于既有道路及拟建厂区下方各类管线较多
错综复杂,年限久远
又无完善的留存资料
为达到业主方改建工程不停产的要求
项目部经多次商讨
决定采用管道探测器与人工探挖相结合的方式
对既有地下管线进行位置测定与有效保护
同时,针对不同改建单体
会同设计、运营、建设及监理单位
商讨改建方案
熟悉污水处理工艺要求和改建工程设施情况
编制可行方案与应急措施
做到各项工艺紧密衔接
污水处理厂区正常运转

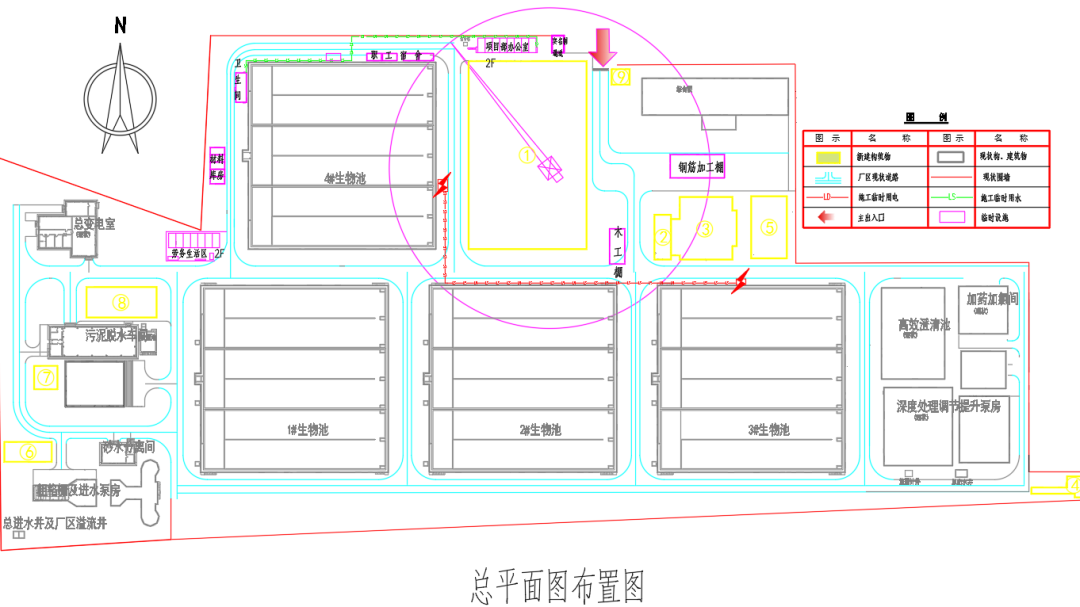

1 总平面布置图

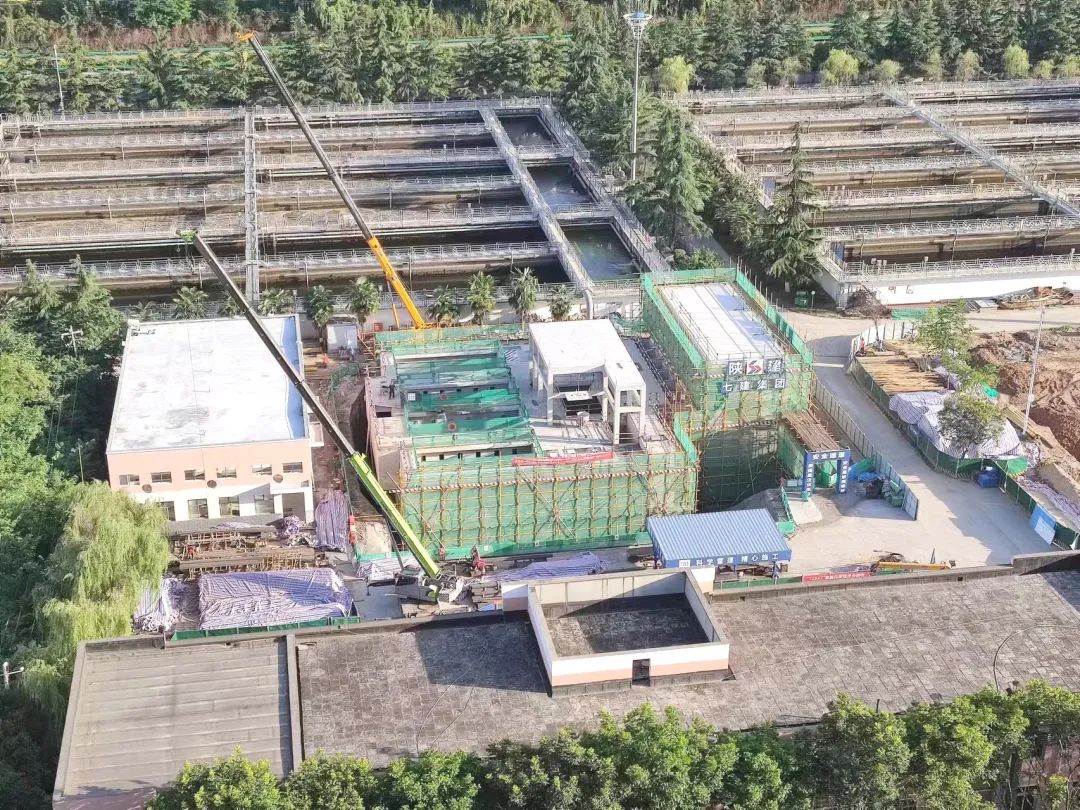

截至目前,项目建设正全速推进
值班室与鼓风机房已投入使用
加氯配电间二次结构及装饰装修已基本完成
磁混凝澄清池及提升泵房主体结构全部完工
正在进行满水实验及池内二次浇筑
双层平流二层池已完成支护桩、降水井闭合
同时跟进第一层土方和第一道锚索水工
后续将进行池底抗拔桩施工
贮泥池建投施工已完毕
即将安装设备、钢盖板及爬梯扶手
室外部分与改建部分建设亦有序开展
1 项目现场图
项目全体人员将
秉持匠心、铸造精品
科技赋能、争创一流
深入践行绿色发展理念
为改善生态环境,确保水体常清
改善人居环境,建设大美陕西贡献力量
据了解,该项目也是“劳动竞赛”考评项目之一
期待他们的精彩表现!
拓展阅读
近年来,集团七公司先后承建西安市第四污水处理厂提标改造B标段、陇南市东江污水处理厂等多个厂区提标改造项目,熟悉污水处理工艺流程,累积工程建设经验,打造出一支水质环保建设生力军。在国家绿色低碳转型发展要求下,未来,七公司将发挥经验优势,展现综合施工能力,坚决扛起生态环保建设的政治责任和社会责任,为集团探索绿色低碳的高质量发展之路提供有效路径。
西安市第四污水处理厂提标改造B标段
西安市第四污水处理厂位于朱宏路北段,主要接纳旧城区污水,工程设计总规模为50万m³/d,总占地面积605亩,分二期建设。主要包括高效沉淀池、V 型滤池、接触消毒池及巴氏计量槽、鼓风机房及变配电室、加药系统、分析小室等构、建筑物的新建及部分拆除改造工作等。
厂区采用厌氧/缺氧/好氧二级生物处理工艺(即A2/O),出水经漕运明渠排至渭河;一期污泥采用重力浓缩后机械脱水工艺,二期污泥采用隔膜压榨深度脱水工艺;污水厂主要产生臭味的区域设置臭气收集系统,臭气经生物除臭系统进行净化处理。出水水质能够稳定达到A标准。
第四污水厂的运行将从根本上缓解西安市北郊水质污染问题,对渭河流域的水质改善起到积极的作用。该工程于2021年竣工交付并投入使用。
陇南市东江污水处理厂
陇南市区东江污水处理厂总用地而积30053.33平方米,建筑物总占地而积11967.5平方米。工程建设内容为新建污水处理厂1座,污水处理规模为3.5万m³/d。主要建设分为①污水处理部分:预处理池、多段多级A0综合池、终沉池、深度处理车间及加氯投药间、接触池、生物除臭间及配电室、鼓风机房等;②污泥部分:储泥曝气池,污泥脱水机房;③生活生产辅助建筑:生产管理楼、变配电室等。
污水一级处理采用旋流沉砂池工艺、二级处理采用多段多级A/0除磷脱氯工艺,深度处理采用气水反冲洗滤池工艺,出水采用二氧化氯消毒工艺,污泥脱水采用化学调理+板框压滤工艺,出水水质达到《城镇污水处理厂污染物排放标准(GB18918-2002)中一级A标准,处理后出水排入白龙江。该工程于2019年竣工交付并投入使用。
